DEPOLARDA DOLULUK MAKSİMUM SEVİYEDE
Öte yandan Türkiye aldığı önlemler ve attığı adımlarla doğal gaz krizi yaşamıyor.
Tuz Gölü Yer Altı Doğal Gaz Depolama Tesisi'nde kış öncesinde doluluk oranı maksimum seviyeye ulaştı.
Doğal gaz depolama kapasitesi 3,2 milyar metreküpten 4,6 milyar metreküpe çıkarılan Silivri Yer Altı Doğal Gaz Depolama Tesisi'nin de bu ay içinde yüzde 100 doluluk oranına ulaşması planlanıyor. Böylece, Türkiye'nin iki yer altı doğal gaz depolama tesisinde toplamda 5,6 milyar metreküp doğal gaz depolanmış olacak.
Depolardaki gaz Türkiye'nin yıllık doğal gaz tüketiminin yaklaşık yüzde 10'una karşılık gelecek.
Dünyada arz kısıtları nedeniyle enerji krizinin yaşandığı bu dönemde, kış öncesi yer altı doğal gaz depolama tesislerinin doluluk oranının en yüksek seviyeye çıkarılması kritik önem taşıyor.
DEPOLARDAKİ GAZ GENEL TÜKETİMİN %20'Sİ...
Öte yandan, Tuz Gölü Yer Altı Doğal Gaz Depolama Tesisi'nde kapasite artırma çalışmaları devam ediyor. Çalışmalar tamamlandığında, tesisin toplam depolama kapasitesi 5,4 milyar metreküpe çıkacak.
Tuz Gölü tesisinin kapasite artışının tamamlanmasıyla, Türkiye doğal gaz tüketiminin yaklaşık yüzde 20'sini depolayabilir hale gelecek.
Bir yandan da gözler Türkiye'nin Karadeniz'de keşfettiği 540 milyar metreküplük doğal gazda.
Filyos Doğal Gaz İşleme Tesisi, Zonguldak'ta yükselmeye devam ediyor. Karadeniz gazını taşıyacak boruların seriminde ise 170 kilometrelik hat bitmek üzere.
Hedef 2023 yılında yerli gazın evlerde kullanılması.
KARADENİZ'DE DEV KEŞFİN ARDINDAN GEÇEN 2 YILDAKİ DÖNÜM NOKTALARI

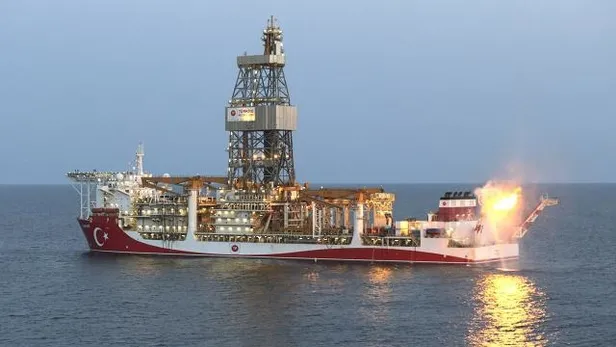

29 Mayıs 2020'de Haydarpaşa Limanı'ndan yola çıkan Fatih sondaj gemisi, Filyos Limanı'ndaki hazırlık süreçlerinin ardından Karadeniz'e açılarak 20 Temmuz 2020'de ilk sondajına başladı.

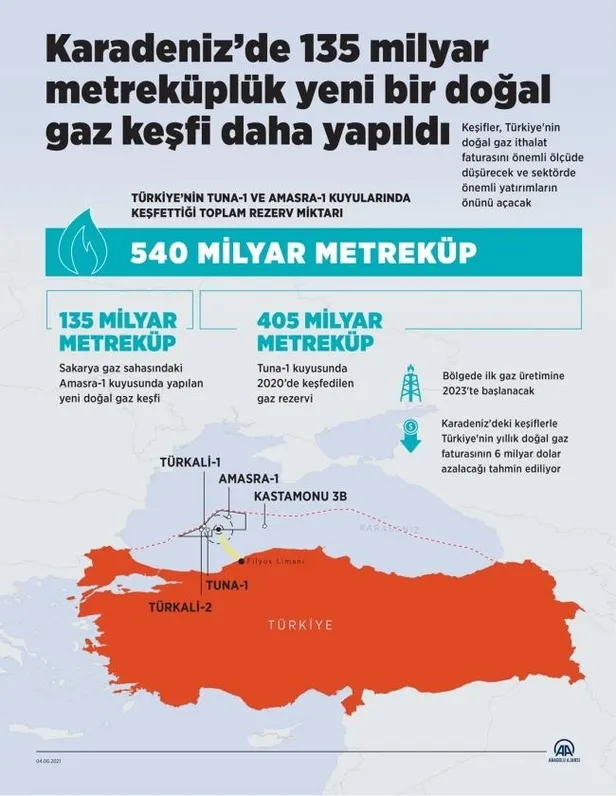

Cumhurbaşkanı Recep Tayyip Erdoğan, 21 Ağustos 2020'de Fatih'in, Sakarya Gaz Sahası'ndaki Tuna-1 lokasyonunda 320 milyar metreküple Türkiye tarihindeki en büyük doğal gaz keşfini yaptığını bildirdi.
Erdoğan, 17 Ekim 2020'de ise Fatih sondaj gemisinin ilave 85 milyar metreküp rezerv keşfettiğini ve toplam miktarın 405 milyar metreküpe yükseldiğini açıkladı.
Fatih, Sakarya Gaz Sahası'ndaki derin deniz tespit kuyularından ilki olan Türkali-1'de 5 Kasım 2020'de sondaja başlarken, Kanuni, sahadaki çalışmaları hızlandırmak amacıyla 13 Kasım'da Haydarpaşa Limanı'ndan Karadeniz'e uğurlandı.
Türkali-1' ve Türkali-2 tespit kuyularında çalışmalarını tamamlayan Fatih, 8 Nisan 2021'de keşif amaçlı sondaj yapmak üzere Amasra-1 kuyusunda sondaja başladı.
Bu sırada 5 Mayıs 2021'de Kanuni, Karadeniz'deki ilk görevi olan Türkali-2 kuyusunda derin deniz kuyu testlerini yapmak üzere denize açıldı.
Cumhurbaşkanı Erdoğan, 4 Haziran 2021'de Fatih sondaj gemisinin, Amasra-1 kuyusunda 135 milyar metreküp gaz keşfettiğini açıkladı. Aynı gün, Karadeniz gazının karaya çıkış noktası olan Filyos Doğal Gaz İşleme Tesisi'nin temeli atıldı.
Sakarya Sahası Gaz Yakma Töreni'nin ardından 29 Temmuz'da Türkali-2 tespit kuyusunda ilk kuyu akış testi tamamlandı.
YAVUZ'UN KARADENİZ YOLCULUĞU BAŞLADI
Karadeniz'deki çalışmalara katılmak üzere Yavuz sondaj gemisi, 6 Ekim 2021'de Haydarpaşa Limanı'ndan hareket etti ve 7 Ekim'de Filyos Limanı'na ulaştı.
Kanuni, 7 Aralık 2021'de Türkali-2'de yürüttüğü ilk derin deniz kuyu testlerini başarıyla tamamlamasının ardından 10 Aralık'ta Türkali-1'de derin deniz kuyu testine başladı.
Türkali-3, Türkali-4, Türkali-5 ve Türkali-6 tespit kuyularında sondajları tamamlayan Fatih, 24 Aralık'ta Türkali-7 kuyusunda sondaja geçti.
Fatih, tespit kuyularındaki çalışmaların ardından yeni keşif hedefiyle 16 Şubat'ta Sakarya Gaz Sahası'ndaki üçüncü arama kuyusu olan Karasu-1'de 5 bin metre derinlikte yapacağı sondajına başladı.
Sakarya Gaz Sahası Geliştirme Projesi kapsamında keşfedilen doğal gazı karaya ulaştıracak ünitenin ilk kaynağının 10 Mart'ta yapılmasının ardından, gazı kuyu başından üretim haznesine iletecek dev vanalardan ikisi Filyos Limanı'na ulaştı.
Yavuz sondaj gemisi, Karadeniz gazının üretiminde ilk ve en önemli aşamalardan biri olan kuyu başı vanasını deniz tabanına indirmesi için 8 Nisan'da Türkali-2 kuyusuna uğurlandı.
Doğal gazı taşıyacak boruları deniz tabanına yerleştirecek Castoro 10 isimli gemi 7 Haziran'da Filyos Limanı'na ulaştı ve deniz tabanına ilk boru 13 Haziran'da indirildi. Hali hazırda Castorone gemisi derin sularda boru serim işlemini sürdürüyor.
İLK ETAPTA GÜNLÜK 10 MİLYON METREKÜP GAZ ÜRETİMİ
Sakarya Gaz Sahası'nda üretim için öncelikle 10 kuyu açılacak.
Karadeniz'deki her 6 kuyu denizin altında bir dağıtım haznesine bağlanacak ve tek hat olarak kıyıya çıkacak.
Bu kapsamda Faz-1'deki 10 Türkali kuyusunun 6'sı bir dağıtım haznesinde, diğer 4'ü ise ikinci bir dağıtım haznesinde toplanacak. Faz-2 kapsamında kuyular açılmaya devam edildikçe her dağıtım haznesinde 6 kuyu bağlı hale gelecek.
Dağıtım hazneleri eylül ayından itibaren denizin altına yerleştirilmeye başlanacak.
Doğal gazın karaya çıkış noktasında ise ilk etapta kasım ayında tamamlanması planlanan Batı Karadeniz Gazı Ölçüm İstasyonu, ikinci etapta Batı Karadeniz Doğal Gaz Boru Hattı Faz-1 kısmı inşa edilecek.
Karaya çıkarılan doğal gaz, bir gaz ölçüm istasyonu ve 211 kilometrelik boru hattıyla ulusal iletim şebekesine aktarılacak.
Yapılan çalışmalarla Sakarya Gaz Sahası'ndan ilk etapta günlük 10 milyon metreküp, ikinci etapta günlük 40 milyon metreküp doğal gaza ulaşılacak.
